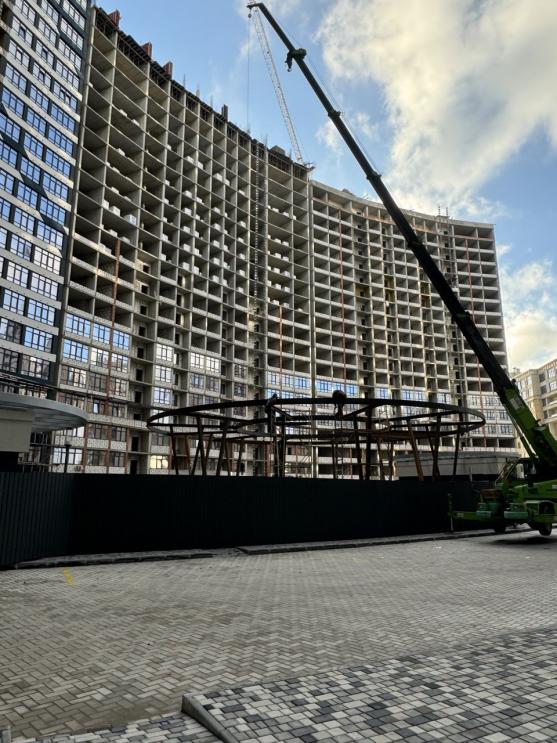

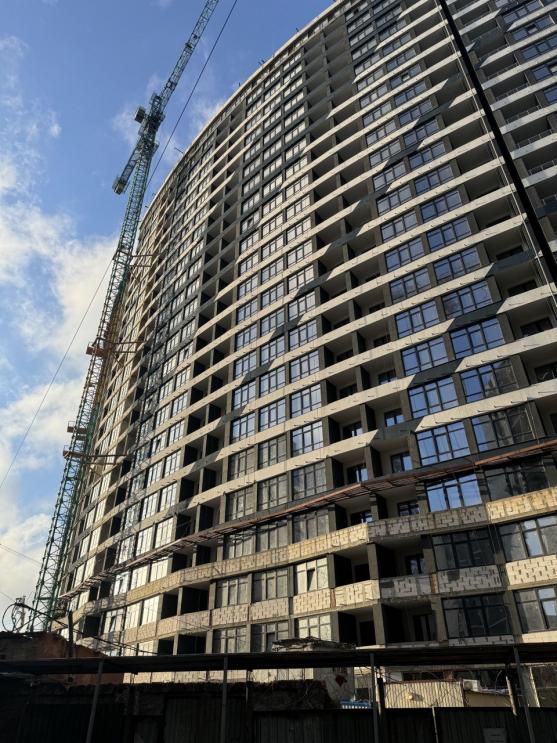

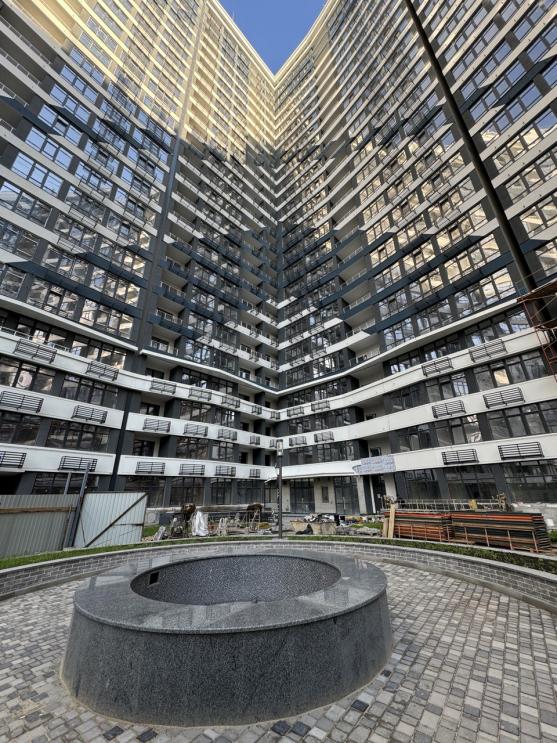

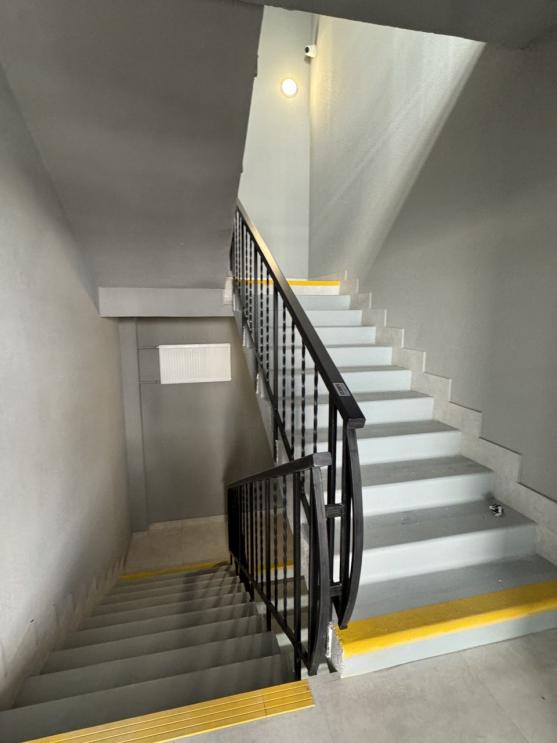

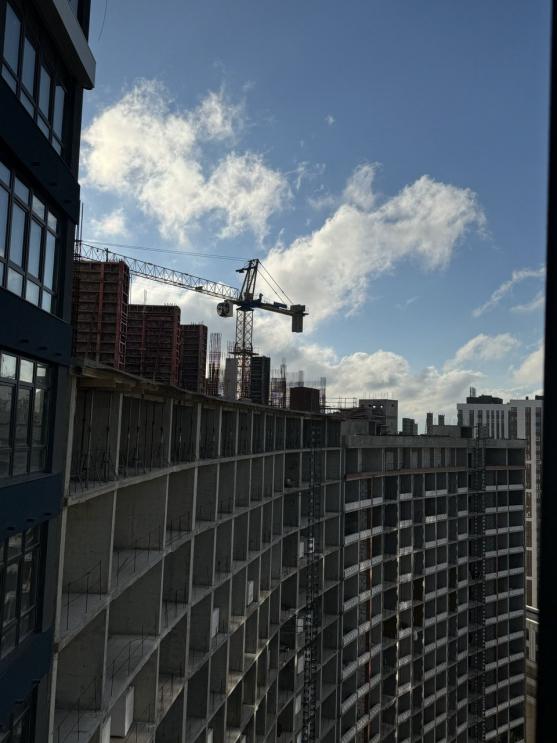

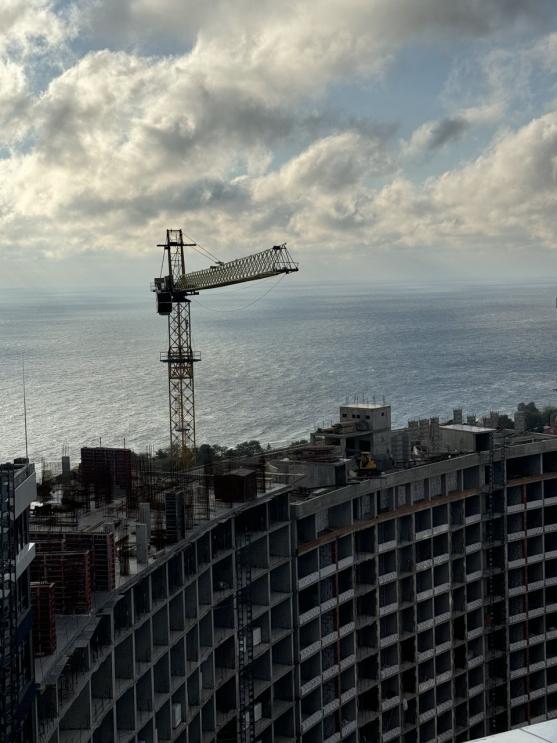

Весь ход строительства фиксируется на фото и видео с ежемесячными отчетами
Август-сентябрь 2023
Уважаемые инвесторы и все участники атмосферного сообщества! 🤗🍂🍁
Информируем вас о ходе работ в Атмосфере по итогу августа и сентября ! 🏗👷

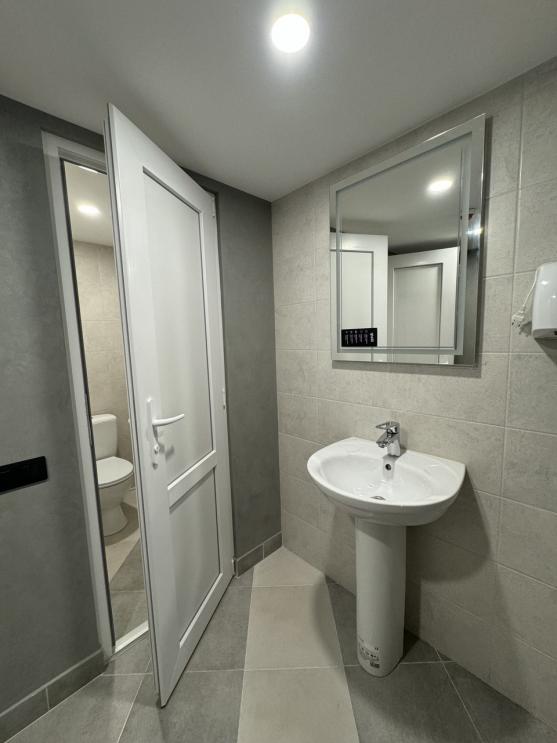

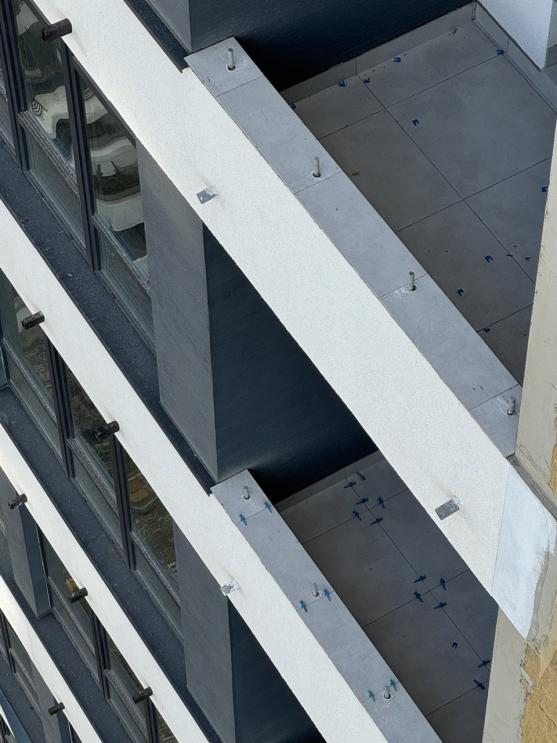

1. Закончена укладка плитки на балконах квартир во 2, 3 секциях.

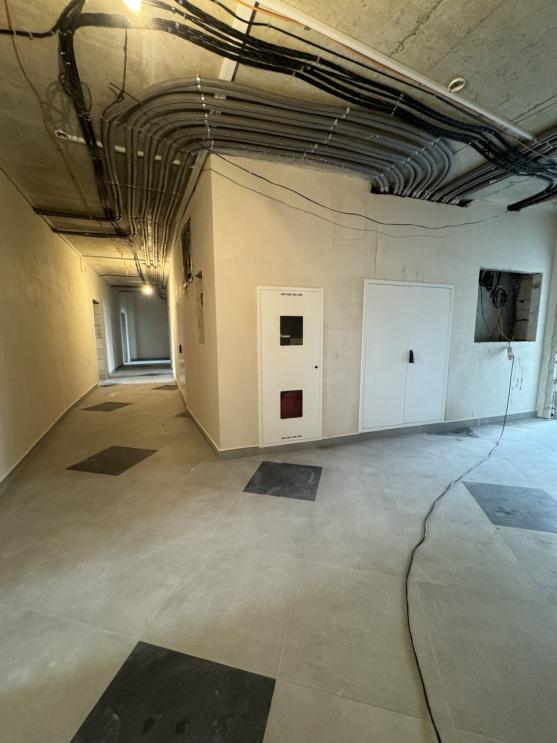

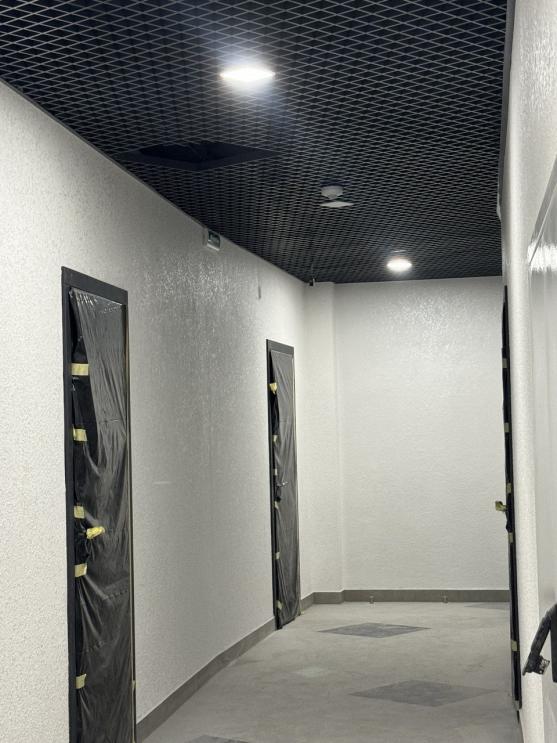

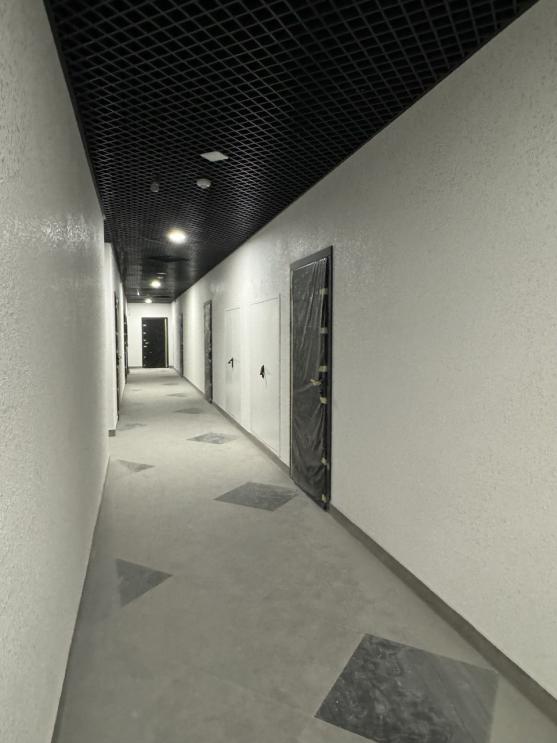

2. Закончены работы по монтажу потолков в МОПах 2, 3 секциях.

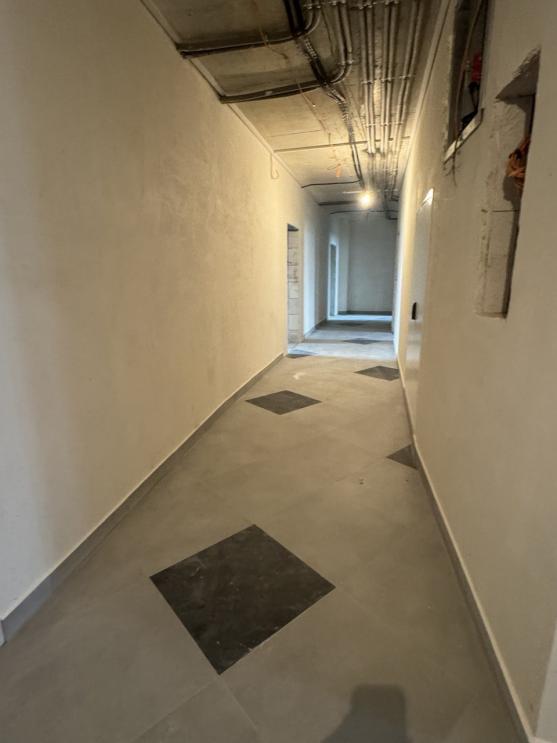

3. Приступили к устройству полов на -2-1 этажах 2,3 секций.
4. Продолжается монтаж кабельных трасс фасадного освещения в 4 секции, во 2,3 секции идет монтаж светильников наружного освещения.

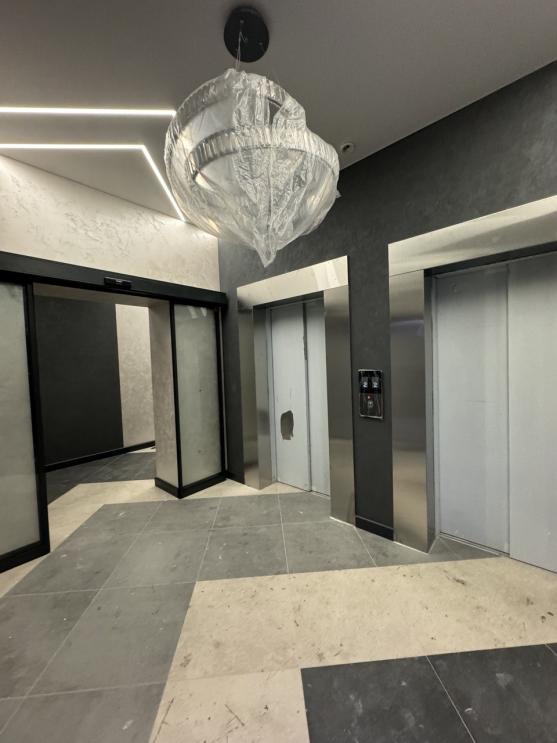

5. Продолжается внутренняя отделка лифтовых кабин- монтируем потолки и экраны

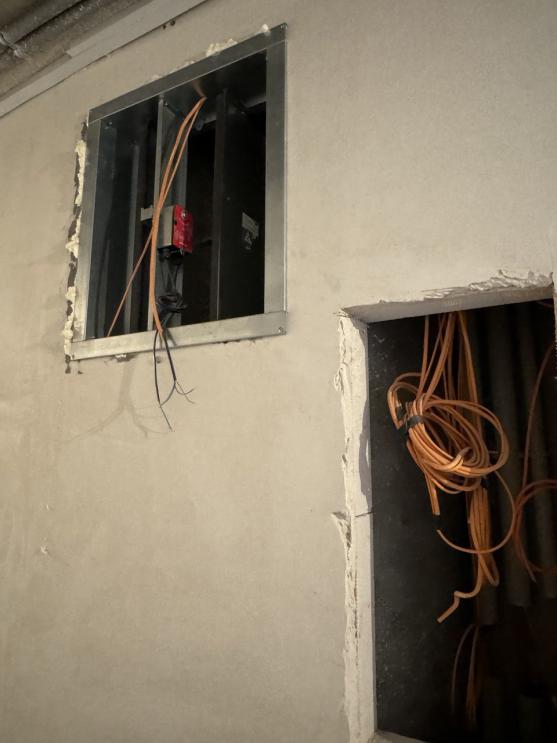

6. Закончен монтаж слаботочных систем во 2, 3 секциях.
7. Продолжается монтаж систем вентиляции и дымоудаления, выполнено 99%.
8. Закончен монтаж спринклерной системы пожаротушения, установлены и укомплектованы пожарные ящики.

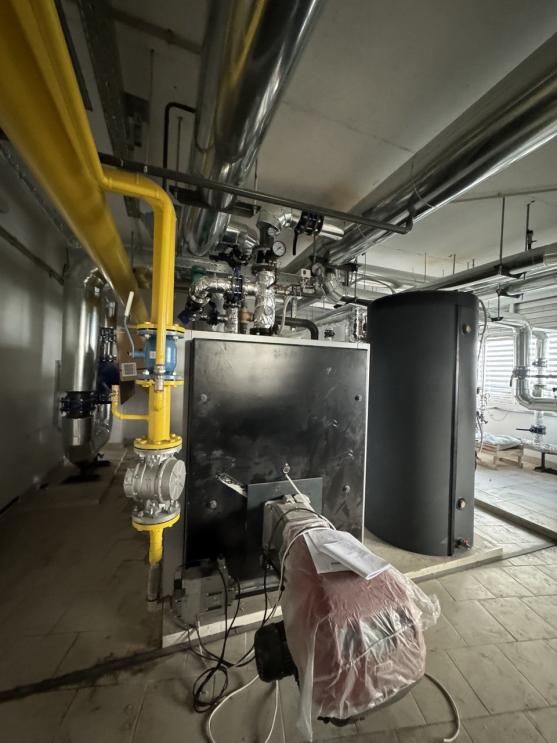

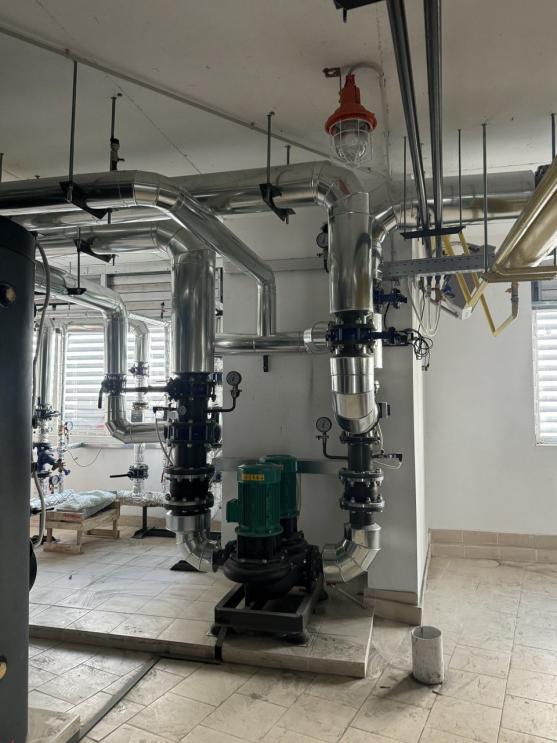

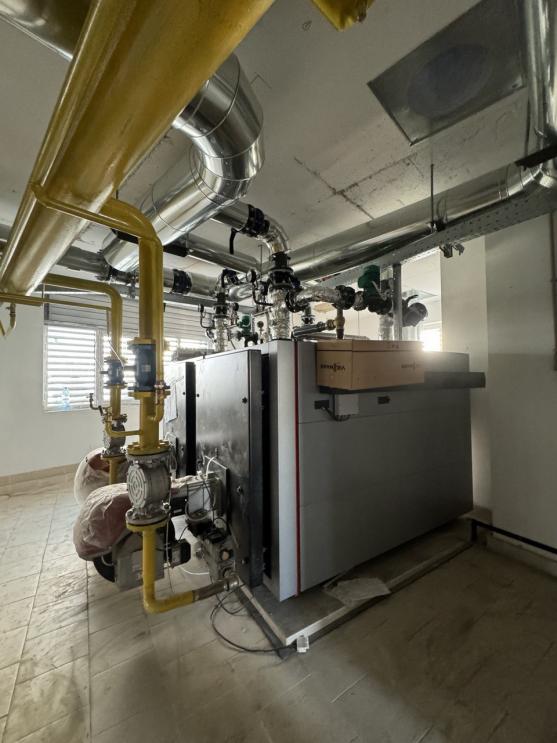

9. Завершен монтаж оборудования котельной первой очереди, ведем тепло-изоляционные работы.

10. Закончены работы по разгрузочной плите , идут гидроизоляционные работы.

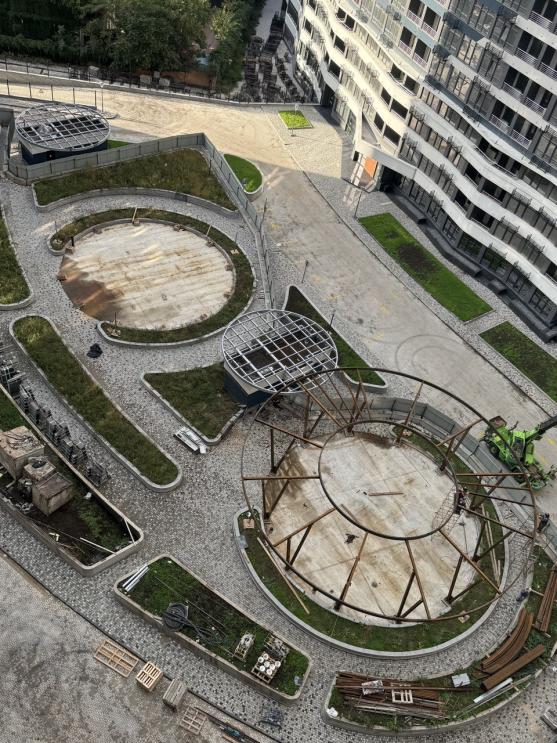

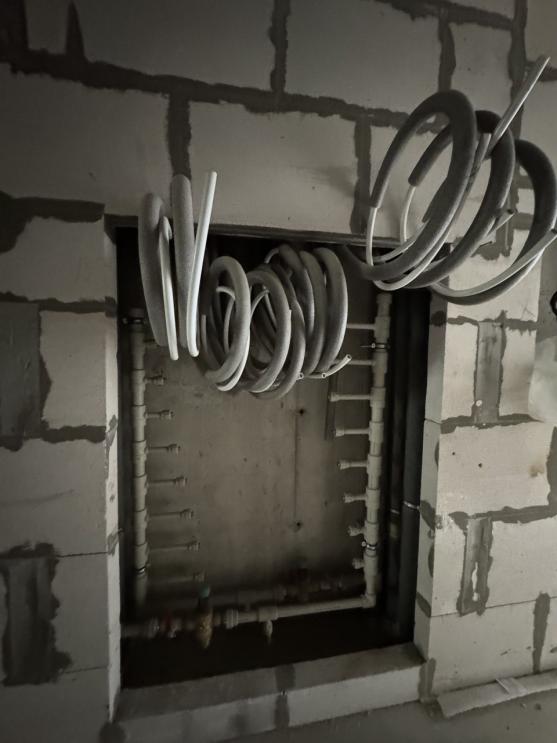

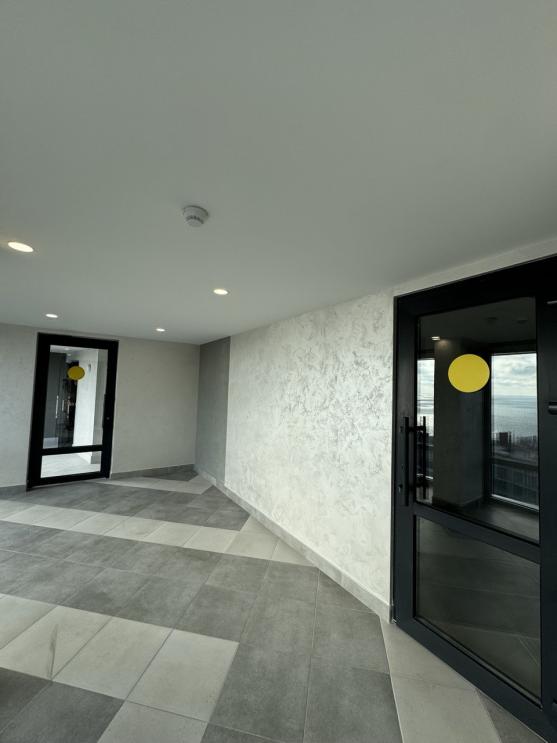

11. Производится монтаж капельного полива в клумбах внутреннего двора и клумбах на крышных террасах.

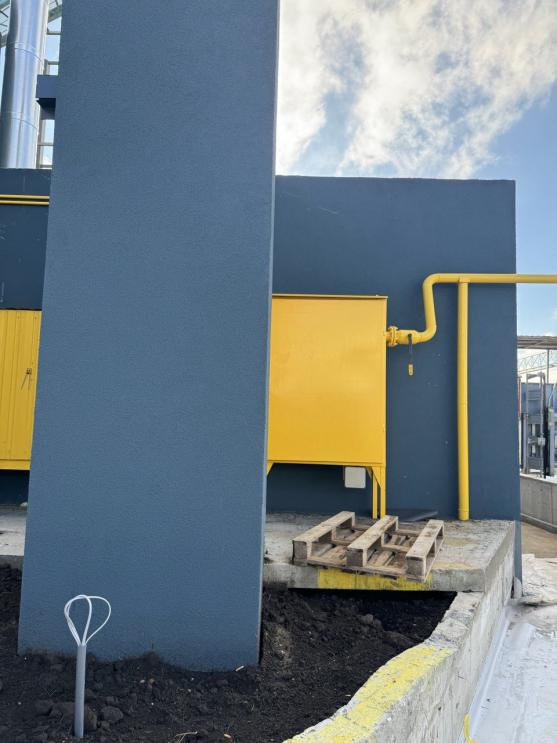

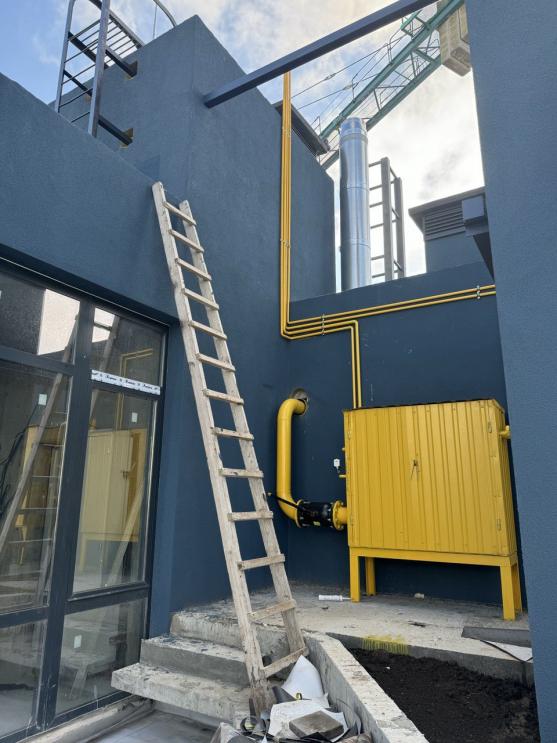

12. Выполнены работы по подключению газового оборудования.

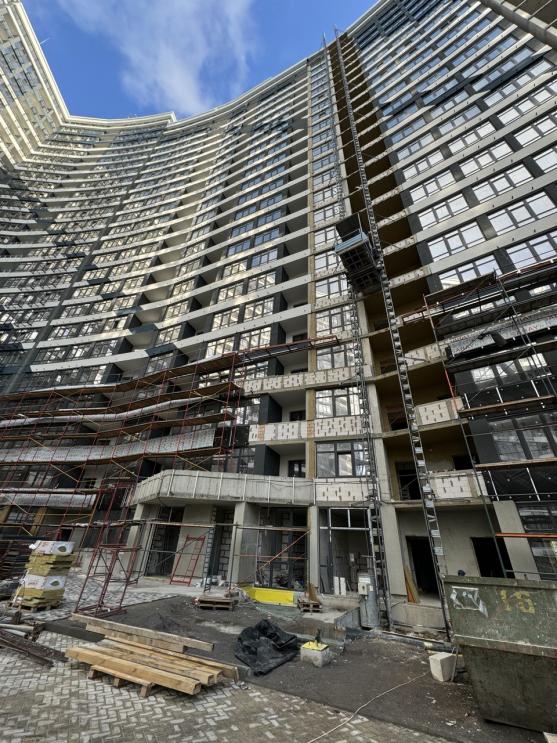

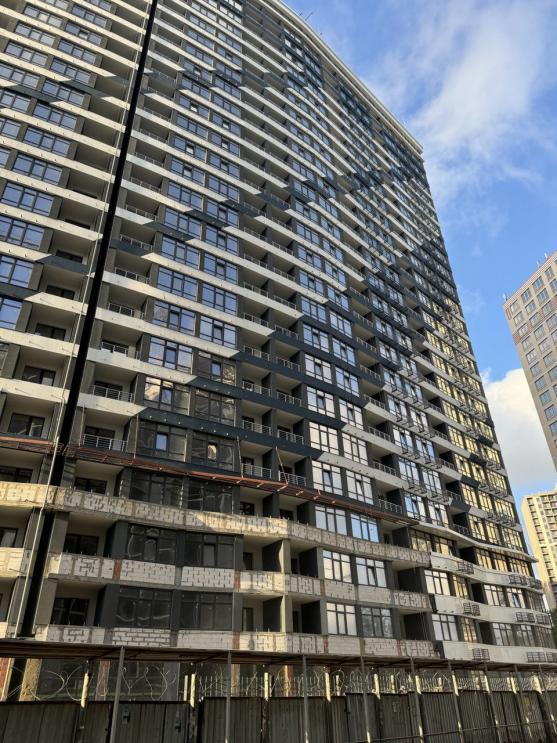

13. Выполняются фасадные работы - окрашивание 2, 3 секций выполнено на 95%, идет монтаж композитных материалов- выполнено 30%.

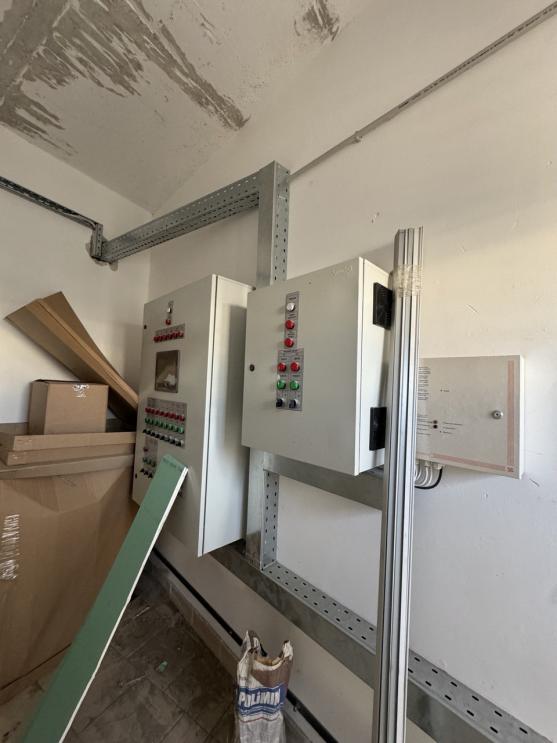

14. Приступили к покрасочным работам в паркинге.

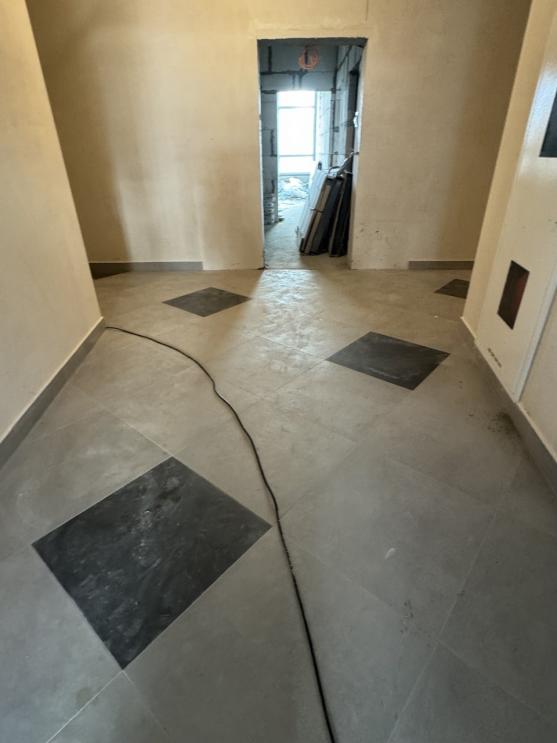

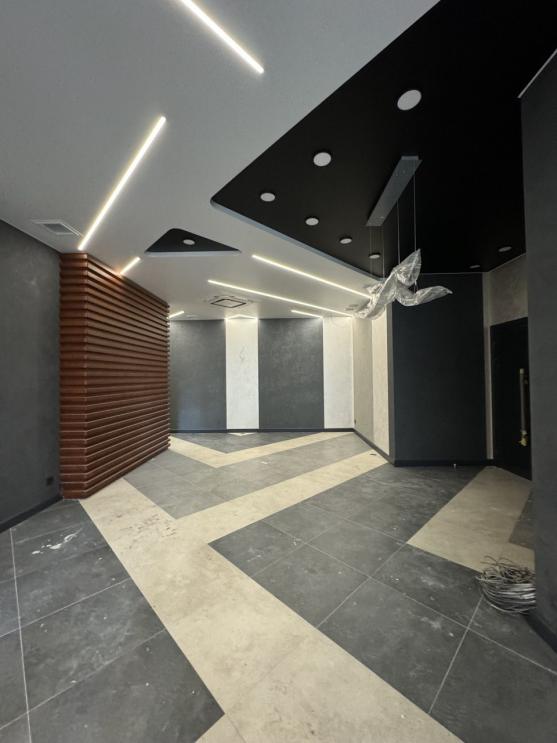

15. Продолжаются отделочные работы холлов 1 этажей 2,3 секций: устройство плиточных полов закончено, прокладка кабельных трасс закончена, приступили к покраске стен и монтажу вентиляционного оборудования.

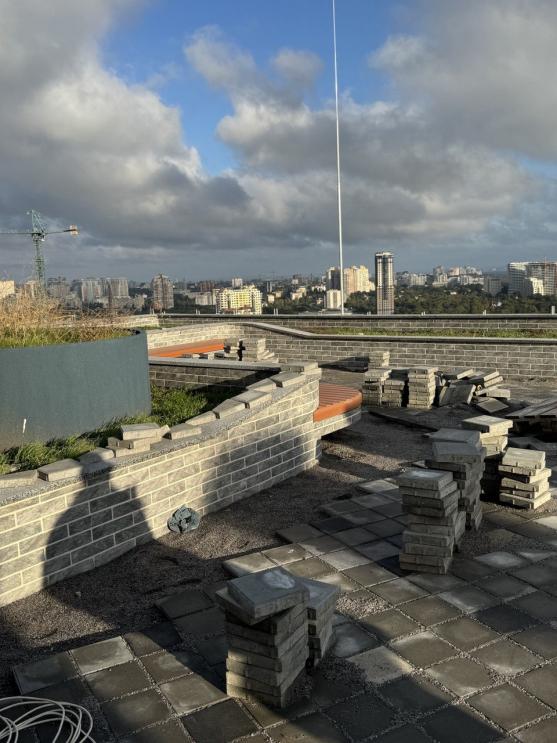

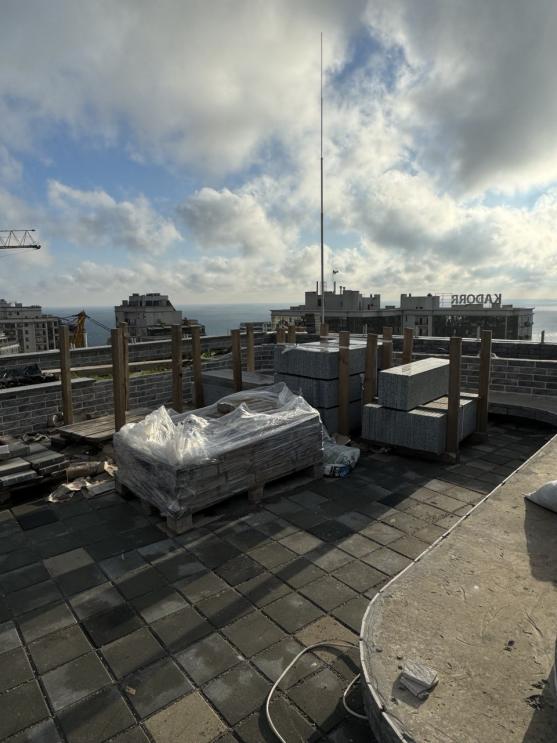

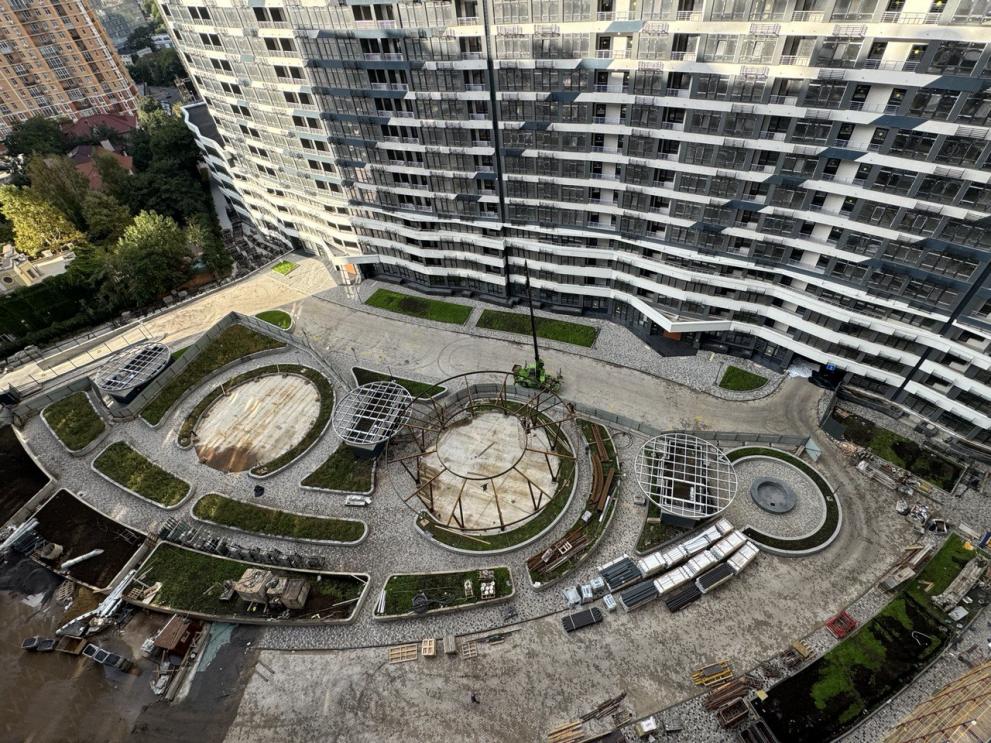

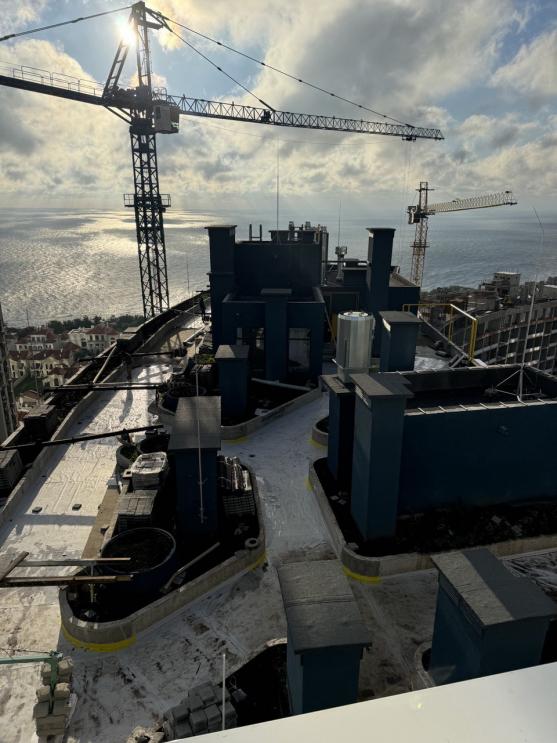

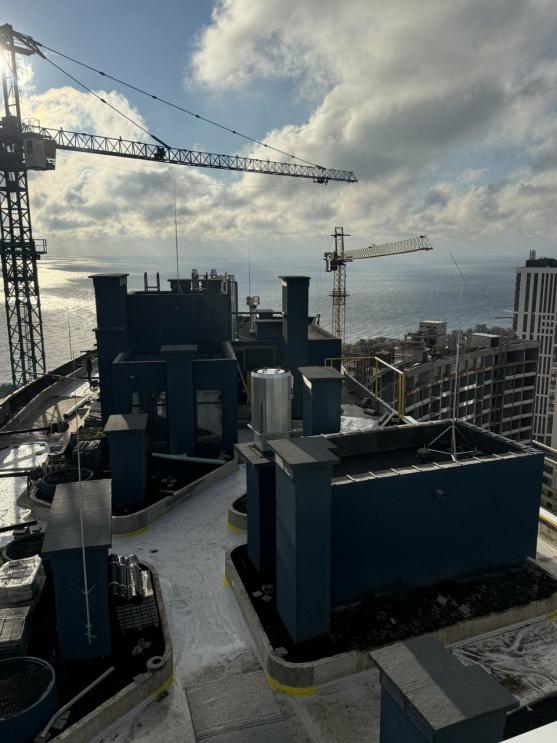

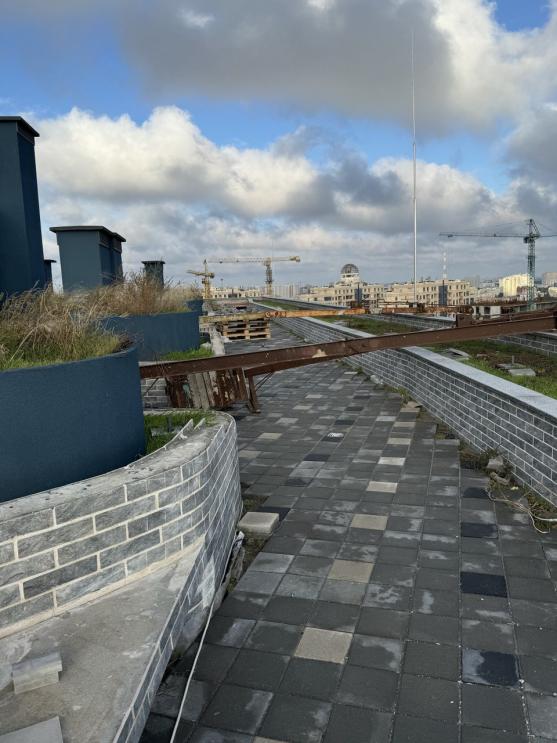

16. Выполняется устройство тротуарной плитки на крышных террасах 3 секции-95%, на второй секции- закончили.

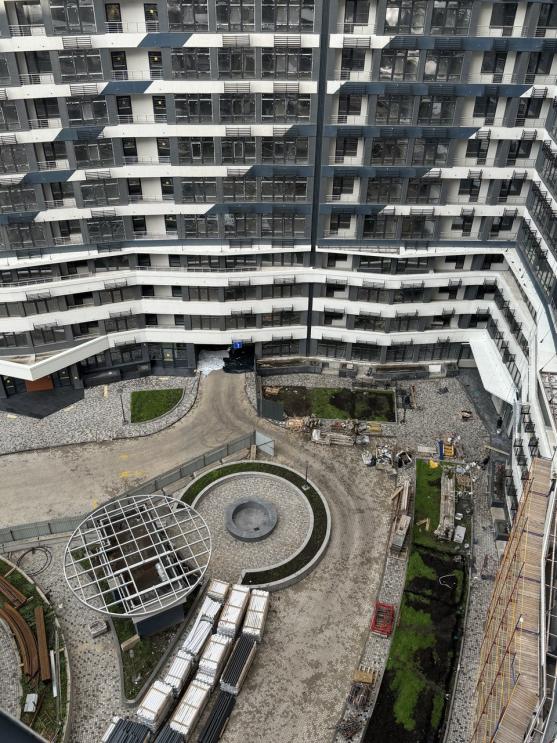

17. Продолжаются работы по облицовке клумб плиткой и гранитом , окрашивание фасадов построек на кровле 2,3 секций закончено. 18. Монтаж оборудования в тепловом пункте выполнен на 75%. 19. Выполнен в полном объёме монтаж насосной пожаротушения. 20. Установлены и укомплектованы пожарные ящики в МОПах 2,3 секций.

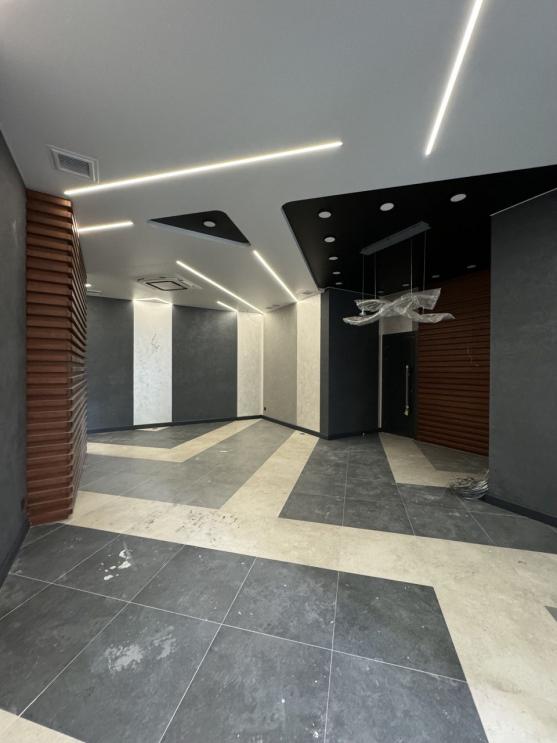

21. Ведутся работы по устройству покрытий тротуаров внутреннего двора.

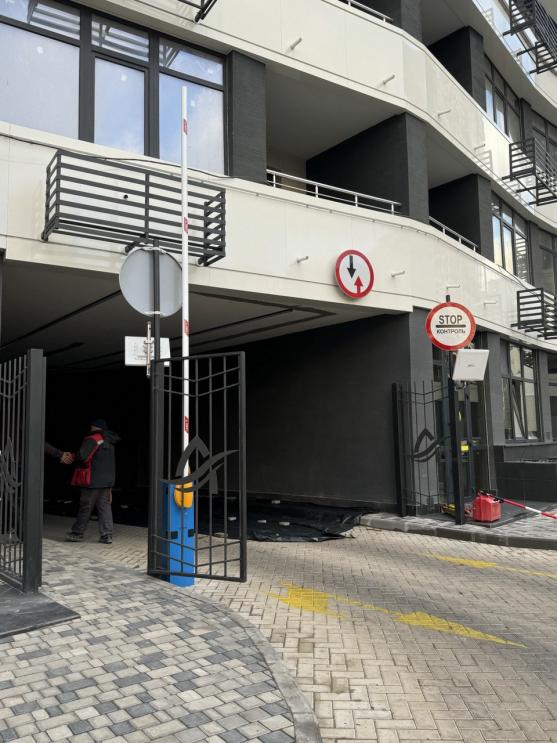

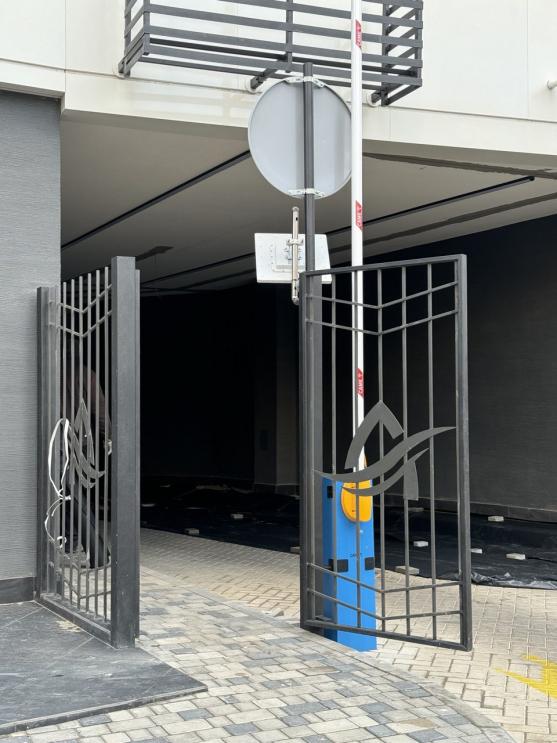

22. Выполнены штукатурные работы и устройство полов из плитки в лифтовых холлах на кровле.

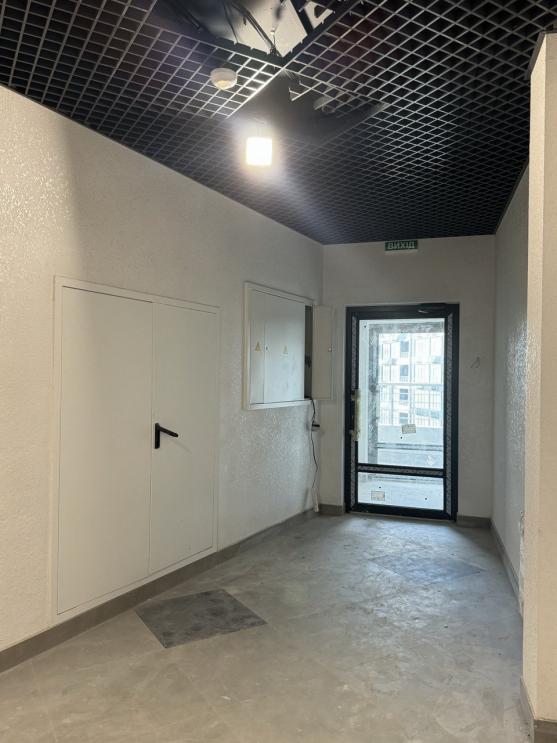

23. Приступили к устройству шлагбаумов.

24. Установлены двери в кладовые помещения на технических этажах 2,3 секций, на минусовых уровнях монтаж продолжается.

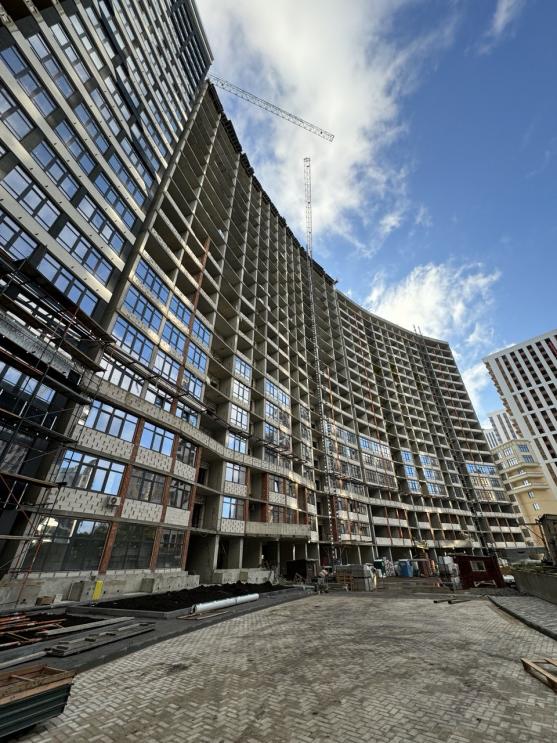

25. Продолжается устройство кровли на 4 секции.

26. Закончено остекление 5 секции со 2 по технический этаж
27. Закончен монтаж бетонных полов и фундаментов в котельной секции 5, приступаем к монтажу котлов.
28. Ведется остекление помещения бассейна в 4 секции.
29. Ведутся фасадные работы по утеплению и окрашивания 4 секции.

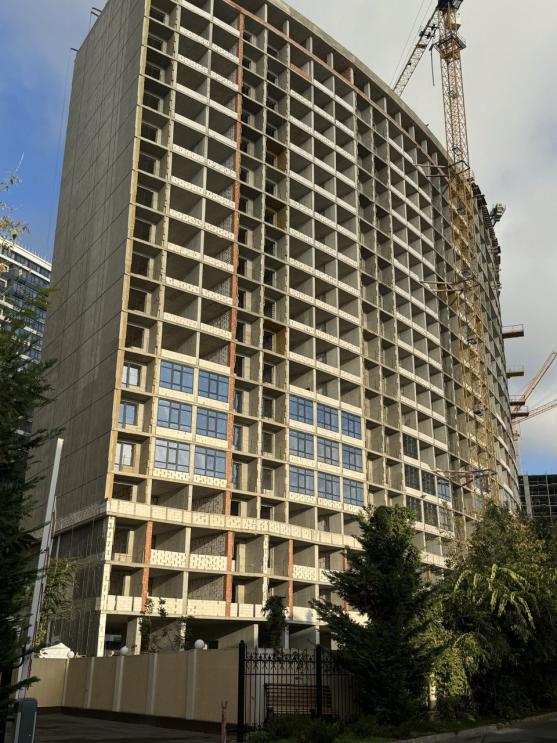

30. Ведутся кладочные работы в 6 секции на 4,5,6 этажах.
31. Ведутся работы по установке этажных перекрытий и стен в 6,7 секциях.
